(仮称)小牧市立第一こども園建設工事 実施設計報告書

更新日:2025年04月22日

ページID: 41650

小牧市公共施設適正配置計画及び小牧市こども計画に基づき、適正な保育の量と質を確保するため、園舎の老朽化等の課題を抱える第一幼稚園と大山保育園を統合し、幼稚園の機能と保育園の機能をあわせ持つ(仮称)小牧市立第一こども園(以下「第一こども園」という。)として「令和9年度の開園」を目指して施設整備を進めています。

この度、第一こども園の実施設計が完了しました。今後の予定は、令和7年8月から第一幼稚園の旧園舎の解体工事・第一こども園の建設工事に着手し、令和8年12月までに新園舎が完成する見込みです。

その後、令和9年1月から3月まで開園準備を行い、令和9年4月1日の第一こども園の開園を目指します。

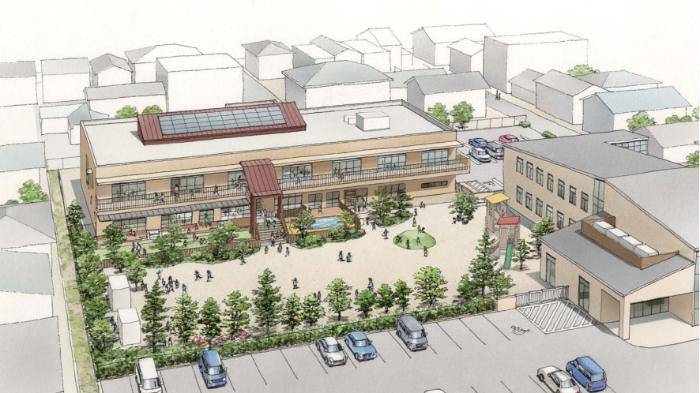

仮称小牧市立第一こども園のイメージ図

基本構想・基本計画の内容

令和5年6月、第一こども園建設の基本的な考え方を整理した(仮称)小牧市立第一こども園建設基本構想・基本計画を策定しました。

【概要版】(仮称)小牧市立第一こども園建設基本構想・基本計画(PDFファイル:1.6MB)

【全体版】(仮称)小牧市立第一こども園建設基本構想・基本計画(PDFファイル:10.3MB)
